一、設置步驟詳解
1、設計準備
規範標準:需符合《混凝土結構設計規範》(GB 50010)、《鋼結構設計規範》(GB 50017)及《裝配式混凝土結構技術規程》(JGJ 1)等。
荷載要求:考慮恒載(自重、麵層)、活載(使用荷載)、施工荷載及可能的動荷載(如設備振動)。
材料選擇:鋼筋桁架:采用HRB400或HRB500級鋼筋,需滿足抗拉、抗彎及節點強度要求。混凝土:強度等級不低於C30,厚度通常為80-150mm。
連接件:可拆卸螺栓、銷軸或卡扣式連接件,需防腐處理(如熱浸鍍鋅)。
2. 結構組成
鋼筋桁架:由上下弦杆、腹杆焊接或機械連接成三角形或梯形桁架,作為主要受力骨架。模板係統:可拆卸的鋼模板或複合模板,支撐混凝土澆築並傳遞荷載。連接節點:標準化節點設計,確保快速安裝與拆卸,同時保證整體剛度。
3. 設計要點
(1)桁架設計
截麵尺寸:根據跨度(通常3-6m)和荷載確定桁架高度(一般為跨度的1/10~1/15)。腹杆布置:斜腹杆角度宜為45°~60°,確保均勻傳遞剪力。節點強度:焊接或機械連接需滿足抗剪、抗拉要求,避免應力集中。
(2)樓板設計
混凝土厚度:根據跨度及荷載計算確定,需驗算抗彎、抗剪及裂縫寬度。配筋設計:結合桁架鋼筋與附加分布筋,滿足雙向受力需求。
(3)可拆卸連接設計
連接方式:優先采用螺栓連接或插銷式連接,便於拆卸且避免損傷構件。防腐處理:連接件及桁架表麵需做防鏽處理(如鍍鋅、噴塗環氧樹脂)。
(4)施工階段驗算
需驗算模板及桁架在混凝土澆築階段的變形及承載力,防止施工中失穩。
4. 計算分析
靜力分析:計算桁架在荷載下的彎矩、剪力及軸力,校核杆件強度及穩定性。變形控製:樓板撓度限值為L/250(L為跨度),桁架撓度限值為L/400。節點有限元分析:複雜節點可采用有限元軟件(如ANSYS、ABAQUS)模擬應力分布,優化設計。
5. 施工與拆卸注意事項
安裝順序:先固定桁架,再鋪設模板,最後澆築混凝土。拆卸流程:混凝土達到強度後,按逆序拆除模板及桁架,避免暴力拆卸。重複利用:拆卸後檢查構件變形及鏽蝕情況,修複後重新塗裝。
6. 應用場景與優勢
適用場景:大跨度空間、需快速施工或後期改造頻繁的建築。優勢:減少模板用量,降低施工成本。可重複利用,符合綠色建築理念。桁架與混凝土協同受力,承載性能優異。
7. 常見問題與對策
問題1:節點處混凝土開裂
對策:增加節點區附加鋼筋或采用彈性墊片緩衝應力。
問題2:拆卸後桁架變形
對策:控製施工荷載,優化桁架截麵剛度。
8、安裝支撐係統
支撐布置:間距≤1.5m,采用可調鋼支柱,底部墊實木或鋼板分散荷載,確保地基堅實。臨時加固:大跨度區域增設橫向連杆,防止側向失穩。
9、鋪設模板
拚裝:模板間留2-3mm伸縮縫,接縫處用密封膠條防漏漿。固定:邊緣用自攻螺釘固定於支撐梁,中部使用U型卡扣,間距≤300mm。
10、安裝鋼筋桁架
定位:按設計間距彈線定位,誤差≤5mm。垂直度:使用水平尺校正,偏差≤1°。
11、連接固定
桁架與模板:底部焊接或螺栓連接,間距≤500mm。橫向連接:附加Φ6鋼筋@600mm交叉綁紮,增強整體性。
12、混凝土澆築
分層澆築:每層厚度≤300mm,從跨中向兩端推進,避免集中荷載。振搗:插入式振搗棒快插慢拔,間距≤500mm,時間15-30秒/點。養護:覆蓋土工布保濕養護≥7天,冬季采用加熱養護。
13、模板拆卸
拆模時機:混凝土強度≥設計強度70%(同條件試塊檢測)。順序:先非承重側後承重側,輕撬避免損傷邊角。
14、質量驗收
主控項目:鋼筋桁架間距偏差±10mm,混凝土強度達標。一般項目:樓板平整度≤5mm/2m,無可見裂縫。
二、關鍵注意事項
設計合規性:抗震設防區需按《建築抗震設計規範》(GB 50011)驗算節點抗震性能。
支撐穩定性:每日檢查支撐沉降,最大允許沉降量3mm。
施工精度控製:采用全站儀複核桁架位置,累計誤差≤15mm。
節點強化:桁架端部增設Φ8箍筋加密區,長度≥200mm。
澆築控製:夏季避開高溫時段,入模溫度≤35℃;冬季保持≥5℃。
安全措施:設置防墜網,臨邊防護欄杆高度≥1.2m。
模板維護:拆卸後及時清理,塗刷脫模劑,存儲時疊放≤10層。
三、常見問題解決方案
漏漿處理:拚縫處預貼雙麵膠帶,發現漏漿立即用石膏封堵。桁架移位:澆築前設置Φ12限位鋼筋與主梁焊接。模板變形:超過2mm/m的模板應淘汰,局部凹陷可用鋼墊片調整。

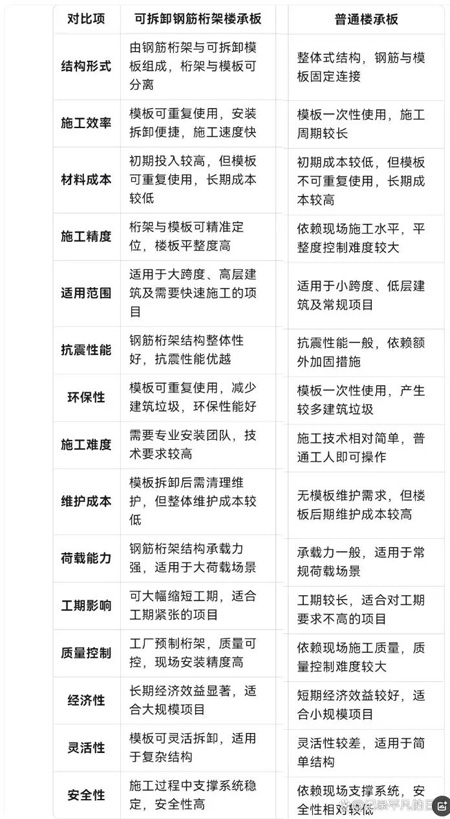

四、可拆卸鋼筋桁架樓承板與普通樓承板的對比
